India
Pronóstico solar
La India superó los 164,6 GW de potencia solar instalada en julio de 2026, y un tercio de la capacidad puesta en servicio recientemente no siempre puede conectarse a la red. Desde el 1 de abril de 2026, la banda de desviación es la mitad de lo que era. Ambas restricciones se resuelven dentro del mismo bloque de quince minutos.
Pronósticos sobre energía solar en la India
La India superó los 164,6 GW de capacidad solar instalada el 31 de julio de 2026 y añadió una cifra récord de 15,3 GW solo en el primer trimestre de 2026, de los cuales 12,6 GW correspondieron a proyectos a gran escala. Gujarat y Rajastán concentraron cerca de cuatro quintas partes de esas nuevas instalaciones a gran escala.
La limitación se ha trasladado con ellos. Aproximadamente un tercio de la capacidad renovable puesta en servicio recientemente en la India se enfrenta ahora a restricciones de conexión a la red, y en el marco del acceso general temporal a la red, la proporción restringida alcanza entre el 50 y el 60 por ciento durante las horas de generación solar. Las restricciones son más acusadas precisamente en los dos estados que están creciendo más rápidamente.
El 1 de abril de 2026 entró en vigor una segunda restricción. La banda de tolerancia para las centrales solares y las centrales híbridas eólicas-solares pasó de ser de más o menos un 10 % a más o menos un 5 %, por lo que cada bloque de 15 minutos que se salga de la banda se sanciona con el doble de facilidad que en 2025.
En conjunto, estas dos fuerzas modifican el valor de un programa. La producción que no se puede evacuar debe almacenarse o aplazarse, y la producción que se declara erróneamente se cobra. Ambas decisiones se toman en el plazo de una hora.
Primero, la reducción; después, los recargos por desviación
La energía solar en la India se programa en bloques de 15 minutos. El generador, o una agencia coordinadora autorizada que actúe en su nombre, envía un programa diario al centro de despacho de carga y lo revisa a lo largo del día. En la liquidación se compara la inyección con el programa, bloque por bloque, y se factura la diferencia.
La reducción de la producción se produce en una fase anterior. La ampliación de la red de transporte va por detrás de las conexiones, con una cartera de proyectos de 107 GW a la espera de integración interestatal entre los ejercicios fiscales de 2026 y 2031, y los proyectos de transporte siguen expuestos a retrasos en la adquisición de terrenos y en la obtención de los derechos de paso. Las restricciones de generación reducen los factores de carga de las centrales hasta en cuatro puntos porcentuales en los estados con mayor penetración.

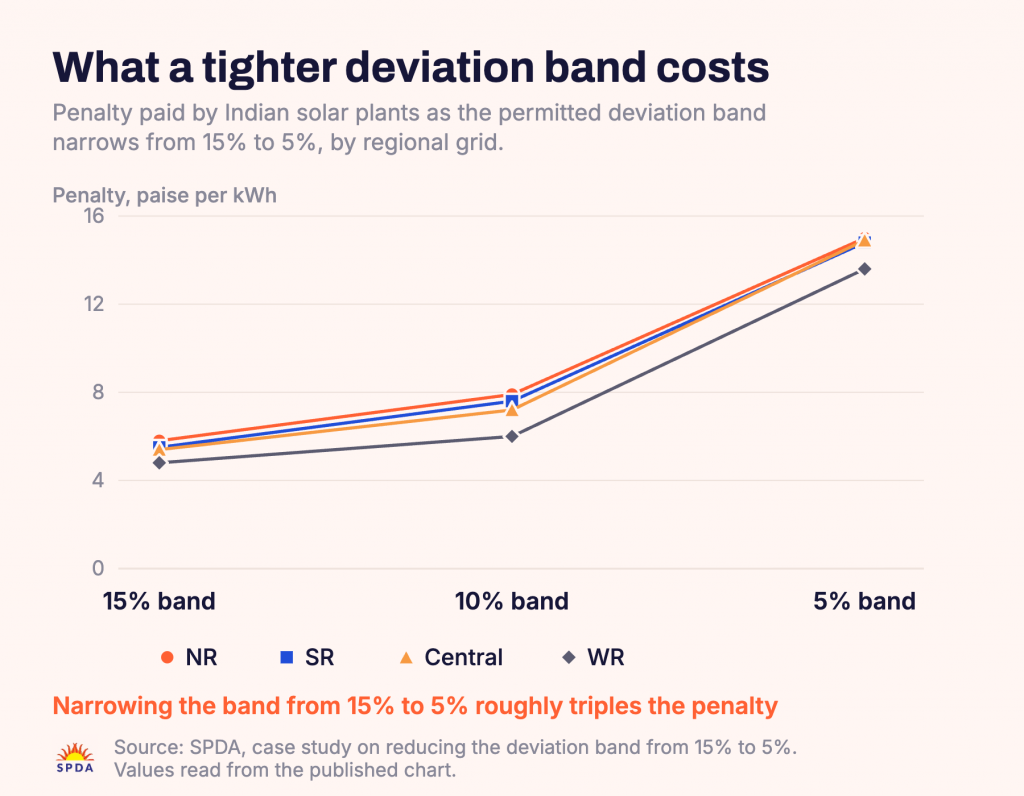

El cargo por desviación es concentrado, no repartido. En una central de 150 MW situada en la zona de la SRLDC, entre octubre de 2023 y marzo de 2024, los bloques con una desviación superior al 30 % representaron el 2,35 % del total de bloques y supusieron el 45,12 % de la penalización pagada. El pronóstico en la India es un problema de cola.
La energía solar en la India: el mercado en cifras
La India es el segundo mercado nacional más importante del mundo en cuanto al crecimiento de las energías renovables, con una capacidad renovable prevista de cerca de 345 GW entre 2025 y 2030, de la cual casi el 60 % corresponderá a energía solar a gran escala adjudicada mediante subasta.
Entre ellas, Khavda, en Gujarat: la mayor planta fotovoltaica del mundo, con 20 GW de capacidad solar en fase de desarrollo, donde CalibSun ofrece previsiones de producción solar para Adani Green Energy.
La pérdida física no es teórica. En una central de 350 MW situada en Bikaner, la generación media en un día despejado fue de 2.843 MWh, mientras que en el peor día nublado se registraron 310 MWh, lo que supone un déficit del 89 %. El programa para ese día se había presentado el día anterior.
Indicador
Valor
Fuente
Capacidad solar instalada
164 595 MW a 31 de julio de 2026
MNRE, avance físico
Energía solar incorporada en el primer trimestre de 2026
15,3 GW, una cifra récord, de los cuales 12,6 GW corresponden a instalaciones a gran escala
SPDA, junio de 2026
Cuota de mercado de Gujarat y Rajastán
Casi cuatro quintas partes de las incorporaciones a gran escala
SPDA, junio de 2026
Capacidad renovable sujeta a restricciones de generación
El 33 % de los 54,8 GW puestos en servicio recientemente
ICRA, mayo de 2026
Restricción en el marco del acceso temporal a la red
Entre el 50 y el 60 por ciento durante las horas de sol
ICRA, mayo de 2026
Efecto sobre el factor de carga de la central
Hasta 4 puntos porcentuales en los estados con mayor penetración
Mordor Intelligence, 2026
Banda de tolerancia de desviación a partir del 1 de abril de 2026
Más o menos un 5 %, frente al 10 % anterior
Resolución de la CERC, Solicitud 9/SM/2025
Contexto clave
Ahora hay dos restricciones que afectan al mismo bloque de 15 minutos. La restricción de suministro determina qué parte de la producción disponible puede llegar físicamente a la red, y la banda de desviación determina qué parte de lo declarado debe entregarse. Una central que realiza buenas pronósticos gestiona ambas bien. Una central que no lo hace paga el doble.
El CERC, las comunidades autónomas, el acceso abierto y, ahora, el almacenamiento
Cuatro reglamentos en el mismo bloque de 15 minutos
CERC regula las entidades interestatales. El 1 de abril de 2026 redujo a la mitad el margen de tolerancia solar y estableció una trayectoria para el coeficiente X, que determina si la desviación se mide en función de la capacidad disponible o del programa presentado. X se mantiene en el 100 % hasta el 31 de marzo de 2027, tras lo cual desciende al 90 %, al 75 %, al 55 % y al 30 %, hasta alcanzar el 0 % el 1 de abril de 2031. A medida que X desciende, el denominador se reduce, por lo que un mismo error absoluto da lugar a una desviación mayor.
Cada comisión estatal establece sus propios tramos y tarifas para las ventas dentro del estado. Gujarat y Rajastán concentran tanto la nueva capacidad como las restricciones de suministro, y sus normas no son las que se aplican a nivel central. Por lo tanto, el tramo, el umbral de revisión y el baremo de tarifas varían de un punto de conexión a otro.
Acceso abierto a corto plazo añade un tercer reloj. Una central que vende a través de STOA reserva capacidad por días o semanas, en lugar de por la duración de un contrato, declara una programación en función de esa reserva y asume la desviación correspondiente. Los volúmenes de libre acceso están aumentando a medida que los consumidores comerciales e industriales compran directamente, lo que significa que más centrales programan con mayor frecuencia y con menos antelación.
El almacenamiento se está convirtiendo en un ámbito con sus propias reglas. La integración de baterías a gran escala es la respuesta que el sector está dando a las restricciones de generación, y esto modifica el problema del pronóstico en lugar de eliminarlo. Hay que indicar a la batería qué debe cargar y descargar, bloque por bloque, en función de un pronóstico de lo que producirá la central y de lo que la red podrá aceptar. Si el perfil a escala de minutos es incorrecto, la batería realiza el arbitraje de forma errónea.
Reglamento
Qué establece
Por qué es importante para un pronóstico
Reglamento
Qué establece
Por qué es importante para un pronóstico
CERC, interestatal
Banda de tolerancia y trayectoria de X
El rango se reducirá a la mitad el 1 de abril de 2026; el denominador se reducirá a partir de 2027
Comisiones estatales
Bandas intraestatales, cargas y puertas de revisión
Gujarat y Rajastán se apartan de la normativa central
Acceso abierto a corto plazo
Capacidad reservada y el horario correspondiente
Más plantas programan con mayor frecuencia y con menos antelación
Contexto clave
Este es el aspecto estructural. La restricción del consumo, la banda de desviación, el acceso abierto y la gestión del almacenamiento son cuatro mecanismos distintos, establecidos en cuatro niveles diferentes, y todos ellos se resuelven dentro del mismo bloque de 15 minutos. Un pronóstico que sea buena en términos de media mensual a nivel nacional no da respuesta a ninguno de ellos.
El monzón decide cuándo se pierde el dinero
Alrededor del 75 % de las tasas por desviación que paga una central solar india al año se abonan durante los meses del monzón y de niebla.
La exposición no es anual, sino estacional, y dentro de ese periodo se concentra en unos pocos intervalos de 15 minutos. Por eso, una media de precisión anual no aporta prácticamente ninguna información al operador sobre su factura.
De junio a septiembre, el monzón del suroeste transporta humedad desde el anticiclón de las Mascareñas, a través del mar Arábigo y el golfo de Bengala, hasta el subcontinente. Para una planta situada en Gujarat o Rajastán, no se trata de un solo campo de nubes, sino de dos, superpuestos y que se desplazan en direcciones opuestas.

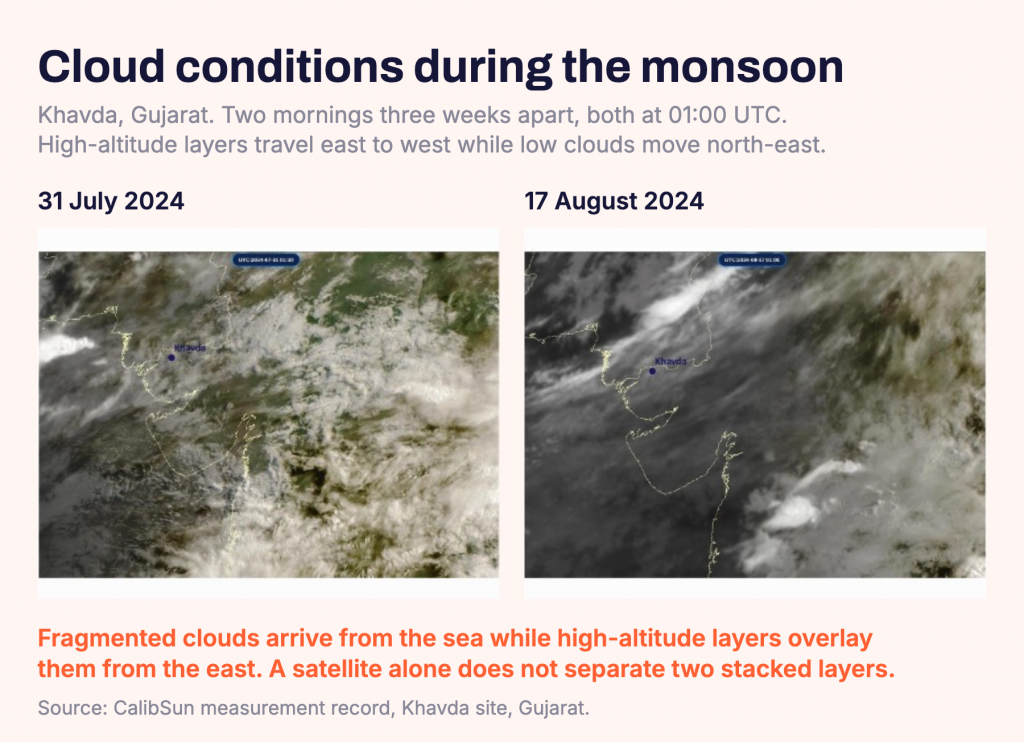

CalibSun analizó imágenes de satélite de la región de Kachchh correspondientes al 31 de julio de 2024 y al 17 de agosto de 2024, junto con las rosas de los vientos del modelo ERA5 calculadas a 775, 500 y 300 hPa entre 2020 y 2024. La configuración es estable. Nubes bajas fragmentadas llegan desde el mar con una corriente del suroeste y se desplazan hacia el noreste. Las capas de gran altitud se superponen a ellas, moviéndose de este a oeste.
Un único vector de movimiento de las nubes, obtenido a partir de imágenes de satélite, reduce esa estructura vertical a un solo plano. Las imágenes geoestacionarias tienen una resolución de aproximadamente 15 minutos y 3 km. Por debajo del bloque de 15 minutos, esa latencia es comparable a todo el horizonte de pronóstico.
Región
Restricción dominante
Dificultad del pronóstico
Región
Restricción dominante
Dificultad del pronóstico
Kachchh y Banaskantha, Gujarat
Régimen monzónico, dos capas de nubes independientes
Los métodos vectoriales de nubes parten de la hipótesis de una única capa advectada
Bikaner y Jodhpur, Rajastán
Plantas típicas del desierto, polvo y niebla invernal
Los días de niebla reducen la producción hasta en un 89 %
Tamil Nadu y Karnataka
Convección costera, monzón del noreste
Las células se forman y se disuelven dentro de un fotograma satélite
Contexto clave
La física de las nubes en la India no es la misma que la de las latitudes medias. Los trabajos revisados por pares sobre la normativa de predicción meteorológica en la India señalan que las nubes convectivas, predominantes en este país, se forman y se disipan rápidamente, a diferencia del movimiento de las nubes en las latitudes medias, que es principalmente advectivo. Los métodos de vectores de nubes parten del supuesto de la advección. En un régimen monzónico convectivo, este supuesto deja de ser válido.
Dónde se encuentra ese espacio y por qué es necesario para la batería
En una prueba comparativa a ciegas de tres meses, realizada por el cliente en treinta plantas fotovoltaicas, CalibSun ocupó el primer puesto entre siete proveedores. Con los datos de producción de otro IPP europeo, NEXT redujo el error absoluto medio normalizado frente al competidor que utiliza satélite en un 46 % a los 5 minutos, un 33 % a los 15 minutos y un 23 % a los 60 minutos. Pasadas dos horas, todos los proveedores convergen en los mismos modelos meteorológicos y la diferencia se reduce.
Esos dos horizontes temporales, de 5 y 15 minutos, son precisamente aquellos en los que se activa una batería. Un sistema de almacenamiento asociado a una planta solar decide la carga y la descarga en función del perfil previsto para los próximos bloques, no en función de un total diario. Es el horizonte en el que la reducción de la producción puede absorberse en lugar de perderse, y el horizonte en el que se compensa la desviación. El ámbito en el que CalibSun destaca de forma cuantificable es precisamente aquel en el que el almacenamiento genera beneficios.
Horizonte
Lo que se utiliza hoy en día en el mercado
Dónde se encuentra la brecha
Horizonte
Lo que se utiliza hoy en día en el mercado
Dónde se encuentra la brecha
Day-Ahead
Predicción numérica del tiempo
Adecuado a nivel de planta
Intradía, de una a cuatro horas
Imágenes del NWP y de satélite
Microclima local no determinado
De un minuto a una hora
Sin cobertura efectiva
Movimiento de las nubes por debajo de la resolución del satélite
Recursos previos a la construcción
Solo bases de datos de satélites
No es necesario realizar mediciones in situ para calibrar
Contexto clave
La ventana de revisión abarca unas dos horas en el centro del país y cerca de una hora en Gujarat. Ese es precisamente el intervalo en el que la diferencia medida es mayor, y es el intervalo que un producto basado únicamente en datos de satélite no puede cubrir.
CalibSun en la India: datos sobre el terreno allí donde los modelos no llegan
Los modelos satelitales globales y la predicción numérica del tiempo describen la atmósfera en kilómetros y en horas. La nube que está a punto de atravesar una matriz concreta se encuentra por debajo de ambos. CalibSun la mide desde el suelo.
INSTANT, nowcasting infrahorario para las rampas del monzón y el despacho del almacenamiento
INSTANT instala cámaras hemisféricas para la observación del cielo y piranómetros en la planta, se actualiza cada minuto y prevé las caídas de irradiación con una resolución que va desde segundos hasta minutos. Un triángulo interior de cámaras cubre las nubes en un radio de 5 km, mientras que un triángulo exterior abarca de 5 a 30 km. Al medir la altura de las nubes mediante estereoscopía, en lugar de estimarla, separa las dos capas monzónicas en lugar de calcular su media.
Esa es la señal que necesita una batería instalada en la misma ubicación. Saber que se avecina un pico de demanda dos minutos antes de que se produzca es lo que permite que el sistema de almacenamiento almacene el exceso de energía, en lugar de que la central lo pierda debido a una restricción de la producción.
En la mina de oro de Loulo, en Malí, el sistema INSTANT lleva funcionando de forma ininterrumpida y sin supervisión desde 2020, gracias a un parque fotovoltaico cuya potencia se ha triplicado hasta alcanzar los 72 MWp, frente a una red de 65 MW alimentada con fuelóleo pesado y gasóleo.
Precisión para el mercado NEXT, intradía y del día siguiente, en los que se liquida la desviación
NEXT integra las mediciones de la planta procedentes de su SCADA, las imágenes por satélite y un conjunto de modelos meteorológicos, y genera distribuciones cuantílicas por bloques de 15 minutos, en lugar de una única curva, sincronizadas con las ventanas de revisión. Se trata de una solución exclusivamente de software, que se proporciona a través de una API, sin necesidad de hardware in situ. En una evaluación comparativa independiente realizada en 30 emplazamientos, ocupó el primer puesto entre siete proveedores.
FUTURE: medición in situ antes de que la planta exista
FUTURE lleva a cabo doce meses de mediciones in situ con una resolución de 5 minutos para corregir el sesgo de los datos satelitales en su origen, reduciendo la incertidumbre de la irradiancia de alrededor del 5 % al 0,5 %. Genera un año meteorológico típico «bancable» a partir de un historial de datos satelitales corregidos de entre 20 y 30 años, con valores P50 y P90 estructurados para las entidades crediticias, además de una serie con intervalos de 1 minuto para el dimensionamiento de los sistemas de almacenamiento.
Cada planta tiene su propio modelo de previsión, calculado en AWS, y ningún dato se comparte entre plantas. Cuando la normativa exige que los datos permanezcan en el país, como en la India o en China, la base de datos, la API y el cálculo de las previsiones se alojan localmente.
¿Necesita más información?
Contáctenos.
- Preguntas
Preguntas frecuentes
¿Qué porcentaje de la capacidad solar de la India está expuesto a restricciones de generación?
Aproximadamente un tercio de la capacidad renovable puesta en servicio recientemente se ve afectada por restricciones de la red, lo que supone un 33 % de los 54,8 GW, según datos de ICRA a fecha de mayo de 2026. En el marco del acceso general temporal a la red, la proporción restringida alcanza entre el 50 % y el 60 % durante las horas de generación solar. Este fenómeno es más acusado en Rajastán y Gujarat, los dos estados que están creciendo más rápidamente.
¿Qué banda de desviación se aplica a una central solar india en 2026?
En el marco central, el primer límite de volumen es una desviación de hasta el 5 % de la capacidad disponible a partir del 1 de abril de 2026, frente al 10 % vigente hasta el 31 de marzo de 2026, y el segundo alcanza el 10 %. Las ventas dentro de cada estado se rigen por la normativa estatal aplicable, que puede variar. El coeficiente X comienza a reducirse en 2027, lo que endurece aún más dicha norma.
¿Por qué los pronósticos por satélite no dan los resultados esperados durante el monzón?
Las imágenes geoestacionarias tienen una resolución de aproximadamente 15 minutos y 3 km, y los métodos de vectores de nubes parten de la base de que las nubes son transportadas por el viento, en lugar de formarse y disiparse in situ. Las condiciones monzónicas superponen dos capas que se desplazan en direcciones diferentes, y las células convectivas aparecen y desaparecen en el intervalo de un solo fotograma.
¿Qué implicaciones tiene el cambio de batería para los pronósticos?
Esto no resuelve el problema, sino que simplemente lo desplaza. Hay que indicar a la batería qué debe cargar y descargar en cada bloque de 15 minutos, en función de un pronóstico de la producción de la central y de la capacidad de acogida de la red. Esa decisión se toma en horizontes temporales de 5 y 15 minutos, que es precisamente donde la diferencia de precisión medida es mayor.
Información normativa y de mercado. La información normativa que figura en esta página es orientativa y se facilita únicamente a título informativo. No tiene carácter contractual ni constituye asesoramiento jurídico, normativo o financiero. Las normas relativas a los pronósticos, la programación y la liquidación de desvíos en la India las establece, a nivel central, la Comisión Reguladora Central de la Electricidad y, a nivel estatal, cada Comisión Reguladora Estatal de la Electricidad, y se modifican con frecuencia, incluso mediante órdenes administrativas y litigios pendientes. Las normas aplicables a una central determinada dependen de su conectividad, de su acuerdo de compra y del estado en el que se encuentre. Las cifras de mercado proceden de fuentes públicas en las fechas indicadas y pueden haber sido revisadas desde entonces: capacidad instalada del MNRE a 31 de julio de 2026; adiciones trimestrales de la SPDA en junio de 2026; restricciones de ICRA a fecha de mayo de 2026, según informó la revista pv magazine el 8 de julio de 2026. El porcentaje de cargos por desviación atribuidos a los meses de monzón y niebla es un orden de magnitud obtenido de operadores indios y de observaciones sobre las flotas que sigue CalibSun. No procede de ningún estudio publicado y variará según la planta, el estado y el año. Por favor, verifique las disposiciones aplicables con el SLDC, RLDC o QCA competente antes de tomar cualquier decisión comercial u operativa. CalibSun no asume ninguna responsabilidad por el uso que se haga de esta información. Gráfico de penalizaciones por banda de error: Asociación de Promotores de Proyectos Sostenibles (SPDA). Fotografía de la planta solar: Tata Power. Imágenes de satélite de la región de Kachchh: análisis de CalibSun.
